Creuser une tranchée pour une clôture, une allée ou l’arrosage automatique semble simple jusqu’au moment où le sol révèle des câbles, des fourreaux ou une conduite oubliée. Les réseaux enterrés ne se résument pas au gaz ou à l’électricité : on croise aussi l’eau potable, l’assainissement, la fibre, le chauffage urbain ou des branchements privés beaucoup moins bien documentés. Je vais donc aller droit aux points qui comptent vraiment avant de toucher au sol : ce qu’il faut identifier, quand déclarer, comment lire les plans et quoi faire si l’on découvre un ouvrage inattendu.
L’essentiel à retenir avant de creuser
- Un terrain cache souvent plusieurs ouvrages, dont certains n’apparaissent pas clairement sur les anciens plans.
- En France, la règle est de déclarer les travaux proches des ouvrages souterrains, sauf quelques exceptions bien cadrées.
- Un plan ne donne pas une vérité absolue : la précision varie, et le marquage-piquetage sur site reste décisif.
- Les zones classées B ou C demandent plus de prudence et peuvent imposer des investigations complémentaires.
- En cas d’accrochage, on arrête tout, on sécurise et on alerte immédiatement.
Ce que le sol cache vraiment sous un jardin

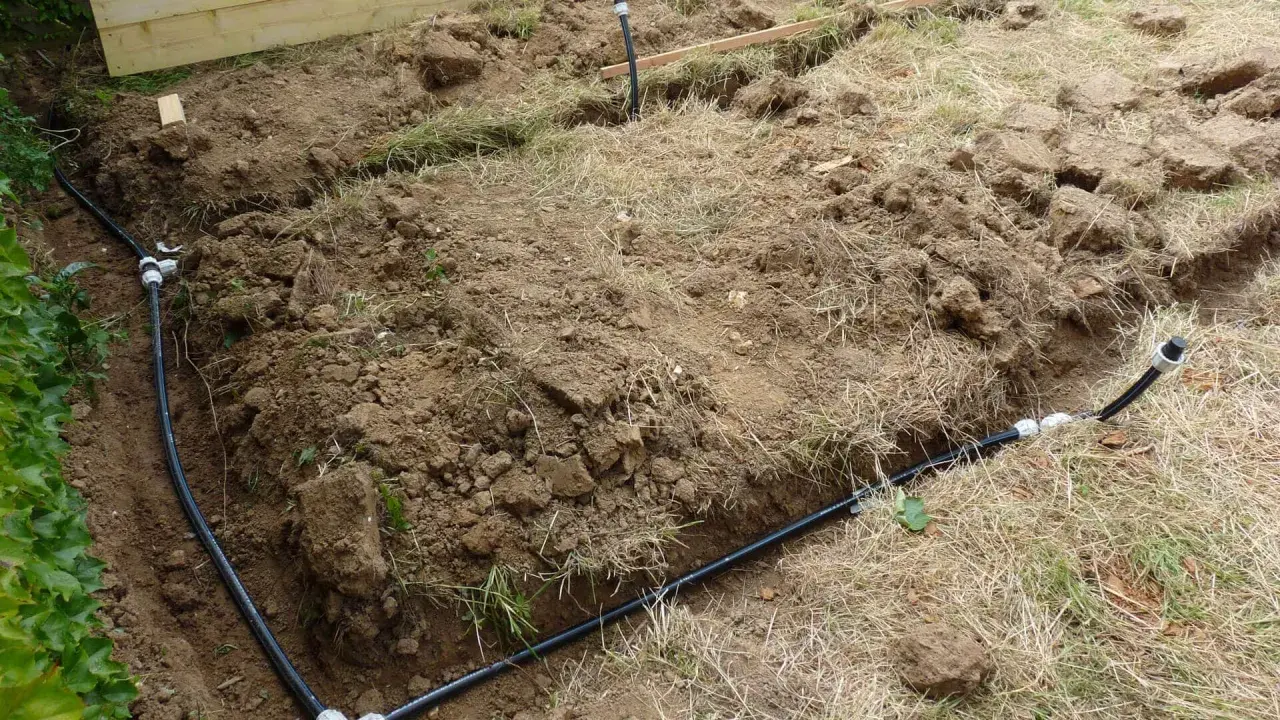

Quand j’examine un projet extérieur, je commence toujours par distinguer les ouvrages selon leur fonction. Une conduite d’eau qui fuit ne provoque pas le même type de problème qu’un câble électrique, et une erreur sur une fibre optique n’a pas les mêmes conséquences qu’une rupture de gaz. C’est pour cette raison qu’un simple trou de poteau peut devenir un sujet sérieux dès qu’il y a un doute sur la zone de travail.
| Type d’ouvrage | Ce qu’il transporte | Risque principal | Ce que je vérifie en premier |
|---|---|---|---|
| Électricité | Alimentation, éclairage public, branchements | Électrisation, coupure de quartier, incendie | Présence de câbles, coffrets, affleurants et distance des engins |
| Gaz | Distribution ou transport de gaz combustible | Fuite, explosion, arrêt d’urgence | Signalisation visible, odeur, pression, zone de tranchée |
| Eau potable | Alimentation du logement ou de la rue | Inondation locale, interruption de service | Anciennes dérivations, vannes, regards, branchements privés |
| Assainissement et eaux pluviales | Eaux usées, eaux de pluie | Affaissement, reflux, pollution du chantier | Regards, pentes, vieux collecteurs et zones remblayées |
| Télécom et fibre | Internet, téléphone, réseaux de communication | Coupure de service, réparation coûteuse | Fourreaux, chambres de tirage, tracés rectilignes |
| Chauffage urbain ou fluide caloporteur | Eau chaude, vapeur, fluide technique | Brûlure, arrêt d’exploitation, dégât thermique | Température anormale du sol, bornes, servitudes |
| Branchements privés | Raccordements ajoutés au fil des années | Erreur de localisation, surprise de chantier | Plans d’origine, photos anciennes, repères de terrain |
Le piège classique, c’est de croire que la profondeur suffit à rassurer. En réalité, un branchement mal documenté peut être plus haut que prévu, croiser une zone remaniée ou avoir été dévié lors d’anciens travaux. C’est précisément pour cela que je ne traite jamais le sous-sol comme un volume uniforme : je le lis par couches, par usages et par niveaux d’incertitude. À partir de là, la question suivante devient simple : quelles démarches faut-il faire avant d’ouvrir la terre ?
Quand la DT-DICT devient obligatoire
Selon Service-Public, les travaux à proximité des ouvrages souterrains, aériens ou subaquatiques doivent en principe être déclarés pour éviter tout endommagement. Concrètement, cela veut dire qu’avant une tranchée, un sondage, une plantation d’arbre de gros sujet, une pose de clôture, une terrasse, un drainage ou une piscine, je vérifie si je dois déposer une déclaration de travaux puis une déclaration d’intention de commencement de travaux. Dans certains cas, une DT-DICT conjointe simplifie la démarche quand le même acteur pilote l’ensemble.
| Situation | Démarche à prévoir | Point d’attention |
|---|---|---|
| Tranchée, terrassement, sondage, gros travaux d’aménagement extérieur | DT puis DICT | Cas le plus fréquent dès qu’on touche au sol de manière significative |
| Préparation superficielle du sol en agriculture ou horticulture | Pas de DT/DICT si la profondeur ne dépasse pas 40 cm | Cette exception ne couvre pas un vrai terrassement |
| Travaux sans permis, sans impact sur les réseaux souterrains et hors zone aérienne proche | Pas de DT/DICT dans le cadre prévu par le texte | La distance au réseau aérien compte, surtout pour les lignes électriques |
| Travaux urgents liés à la sécurité, à la continuité du service public ou à une force majeure | Avis de travaux urgents | On ne remplace pas la déclaration par une improvisation |
Les chiffres à retenir sont assez simples : l’emprise du projet ne doit pas dépasser 20 hectares pour une DT, et si les zones de travaux sont distantes de plus de 50 mètres, il faut en pratique raisonner par zone. Quand la DT est transmise en ligne, les exploitants répondent dans un délai de 9 jours calendaires ; sinon, on passe à 15 jours calendaires. Si le marché n’est pas signé dans les 3 mois suivant la consultation, la DT doit être renouvelée. Je conseille de garder cette mécanique en tête, parce qu’un chantier extérieur se rate souvent moins par la technique que par le calendrier.
Lire les plans sans se tromper de certitude
Je pars toujours d’une idée simple : un plan de réseaux n’est pas une garantie absolue, c’est une information de travail. Le guichet unique de l’Ineris centralise les exploitants concernés et fournit les plans, les coordonnées utiles et des éléments géoréférencés, mais la précision varie d’un ouvrage à l’autre. En 2026, le fond de plan PCRS sert de base commune plus propre que les anciens fonds disparates, ce qui aide beaucoup, sans supprimer la nécessité de vérifier sur le terrain.
| Classe | Niveau d’incertitude | Ce que cela change pour moi |
|---|---|---|
| A | Inférieure ou égale à 40 cm pour un réseau rigide, ou 50 cm pour un réseau flexible | Je peux planifier plus sereinement, mais je garde un contrôle visuel avant de creuser |
| B | Supérieure à la classe A et inférieure ou égale à 1,5 m ; 1 m pour certains branchements sensibles | Je considère la position comme approximative et je renforce le sondage sur place |
| C | Incertitude plus grande, ou localisation inconnue | Je ne creuse pas à l’aveugle : je demande une méthode de repérage plus fiable |
Ce tableau résume bien le vrai sujet : plus la classe se dégrade, plus l’écart entre le papier et le terrain peut coûter cher. Dans les chantiers où l’emprise dépasse 100 m² et où des tronçons restent hors classe A, des investigations complémentaires peuvent être demandées, souvent par un prestataire certifié. C’est là que beaucoup de bricoleurs se trompent : ils pensent qu’un plan flou reste un plan exploitable, alors qu’il faut justement le traiter comme un signal de prudence renforcée. Une fois cette logique admise, le terrain devient plus lisible et le marquage prend tout son sens.

Les bons gestes sur le terrain quand le plan n’est pas assez précis

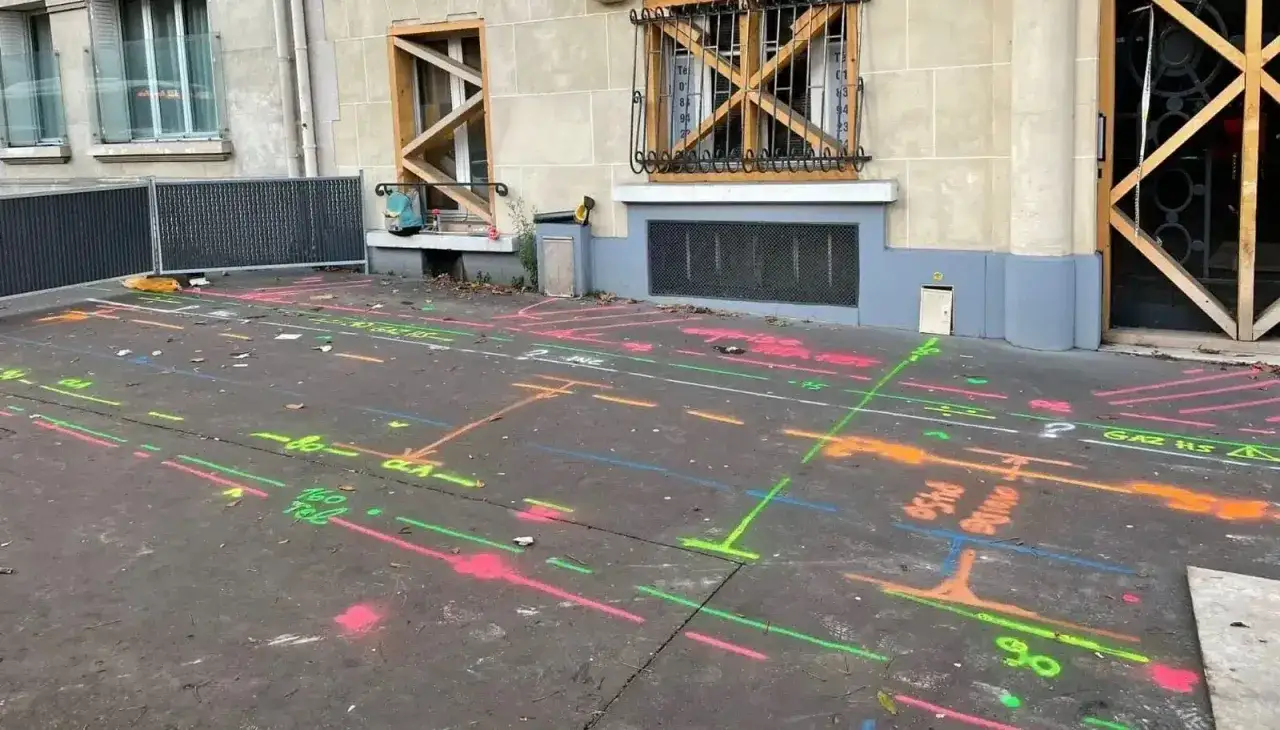

Le marquage-piquetage, c’est le fait de matérialiser au sol l’emplacement supposé des ouvrages avec de la peinture, des piquets ou des repères visibles. J’aime cette étape parce qu’elle transforme un document abstrait en zone concrète de chantier. On ne travaille plus “à peu près à côté”, on travaille en sachant exactement où s’arrêter, où sonder et où passer à la main.
- Je commence par reporter les plans sur le terrain et je fais confirmer les points sensibles avant toute intervention mécanique.
- Je garde les engins hors de la zone d’incertitude et je bascule sur un sondage manuel dès que l’ouvrage devient plausible.
- J’utilise, quand le contexte s’y prête, des méthodes non destructives comme la détection électromagnétique, le géoradar ou la fouille prudente par petites fenêtres de sondage.
- Je refais le marquage si la pluie, le passage des engins ou un remblaiement partiel l’a effacé.
- Je photographie les repères avant de commencer et je note toute différence entre le plan et la réalité.
Je recommande aussi de ne pas surinterpréter les outils de détection. Le géoradar peut être utile, mais il perd en fiabilité dans certains sols argileux, humides ou très remaniés. Autrement dit, un bon repérage réduit le risque, il ne l’annule pas. Ce sont les gestes disciplinés qui font la différence, surtout lorsqu’une ligne passe plus près que prévu ou qu’un ancien branchement n’apparaît sur aucun document. Et si malgré tout l’ouvrage est touché, le réflexe doit être immédiat.
Que faire si une canalisation est touchée ou découverte
Le plus mauvais réflexe, c’est d’essayer de “finir proprement” avant de regarder. Dès qu’une conduite, un câble ou une gaine semble atteint, j’arrête la machine et je considère le chantier comme suspendu. Si une odeur de gaz apparaît, si un câble est visible, si un sifflement se fait entendre ou si le terrain s’affaisse, je fais passer la sécurité avant tout le reste.
- J’arrête immédiatement les engins et j’écarte toute source d’étincelle ou de chaleur.
- Je ne remblaie pas et je ne déplace pas l’ouvrage endommagé.
- Je fais reculer les personnes hors de la zone à risque.
- J’alerte l’exploitant concerné et, si nécessaire, les secours.
- Je formalise le dommage avant toute reprise du chantier.
Je préfère être très direct ici : un petit accrochage peut se transformer en arrêt de chantier, en fuite invisible ou en coupure de service pour tout un secteur. Même lorsqu’il n’y a pas de danger immédiat, la remise en état et les constats prennent du temps, et c’est souvent plus coûteux que la prudence qui aurait évité l’incident. Dans le doute, on s’arrête. C’est la seule décision qui protège à la fois le chantier, le voisinage et le budget.
Ce que je conseille avant de lancer des travaux de jardin
Pour une clôture, une terrasse, un abri, un éclairage extérieur ou une petite tranchée d’arrosage, je conseille une méthode presque banale, mais très efficace : on trace, on vérifie, on marque, puis seulement on creuse. Sur les terrains argileux, en plus, je reste attentif aux fuites et aux remaniements de sol, parce qu’un écoulement mal maîtrisé peut aggraver les mouvements du terrain et compliquer le chantier.
- Je définis l’emprise exacte des travaux avant de commander quoi que ce soit.
- Je demande les plans assez tôt pour laisser le temps aux réponses et, si besoin, aux investigations complémentaires.
- Je garde une marge de sécurité autour des zones incertaines, même si le plan semble rassurant.
- Je privilégie une méthode douce dans les zones sensibles : sondage manuel, fouille localisée, pose progressive.
- Je conserve les repères, les réponses des exploitants et les photos du marquage jusqu’à la fin du chantier.
Au fond, la bonne méthode est simple : identifier, déclarer, marquer, creuser prudemment, puis arrêter dès que quelque chose ne colle plus. C’est moins spectaculaire qu’un chantier improvisé, mais beaucoup plus efficace pour garder le projet, le budget et la sécurité sous contrôle.
